自然保护与休闲部
根据《弗吉尼亚州法典》,弗吉尼亚州自然保护和娱乐部正在指导制定这个新州立公园的总体规划。该总体规划的目的是通过识别自然、文化和物质资源来指导公园的管理和发展,以及确定公园的需求并与公众互动。

该州立公园总体规划的目的是为梅奥河州立公园的开发和运营创建一份框架文件。该计划明确了公园的目的、目标和宗旨,并为未来30年公园的建设、扩建和运营提供了方向。场地开发计划和运营建议基于市场研究、公众意见和公园的业务发展计划。

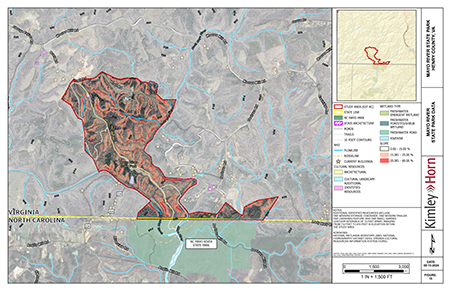

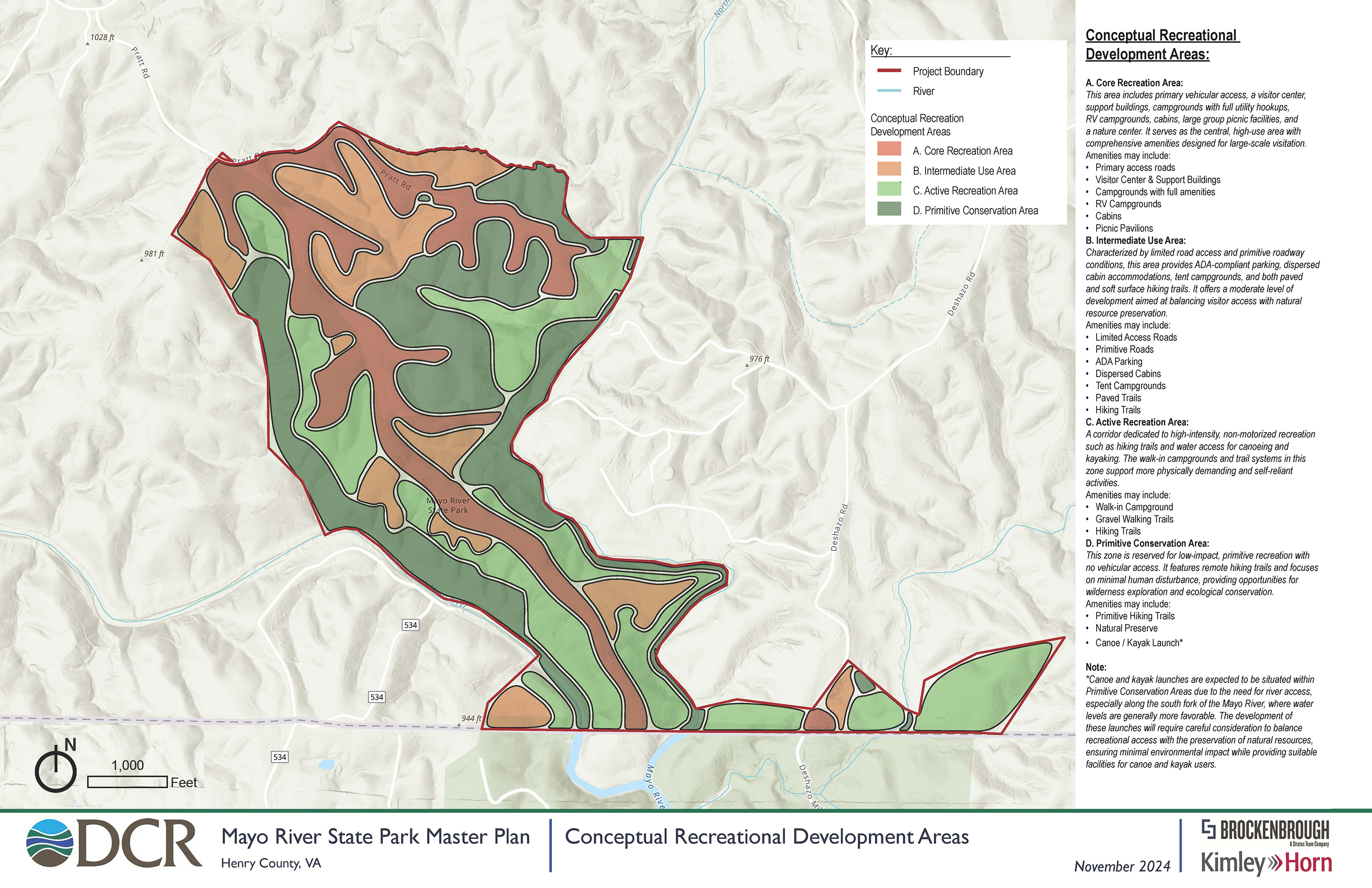

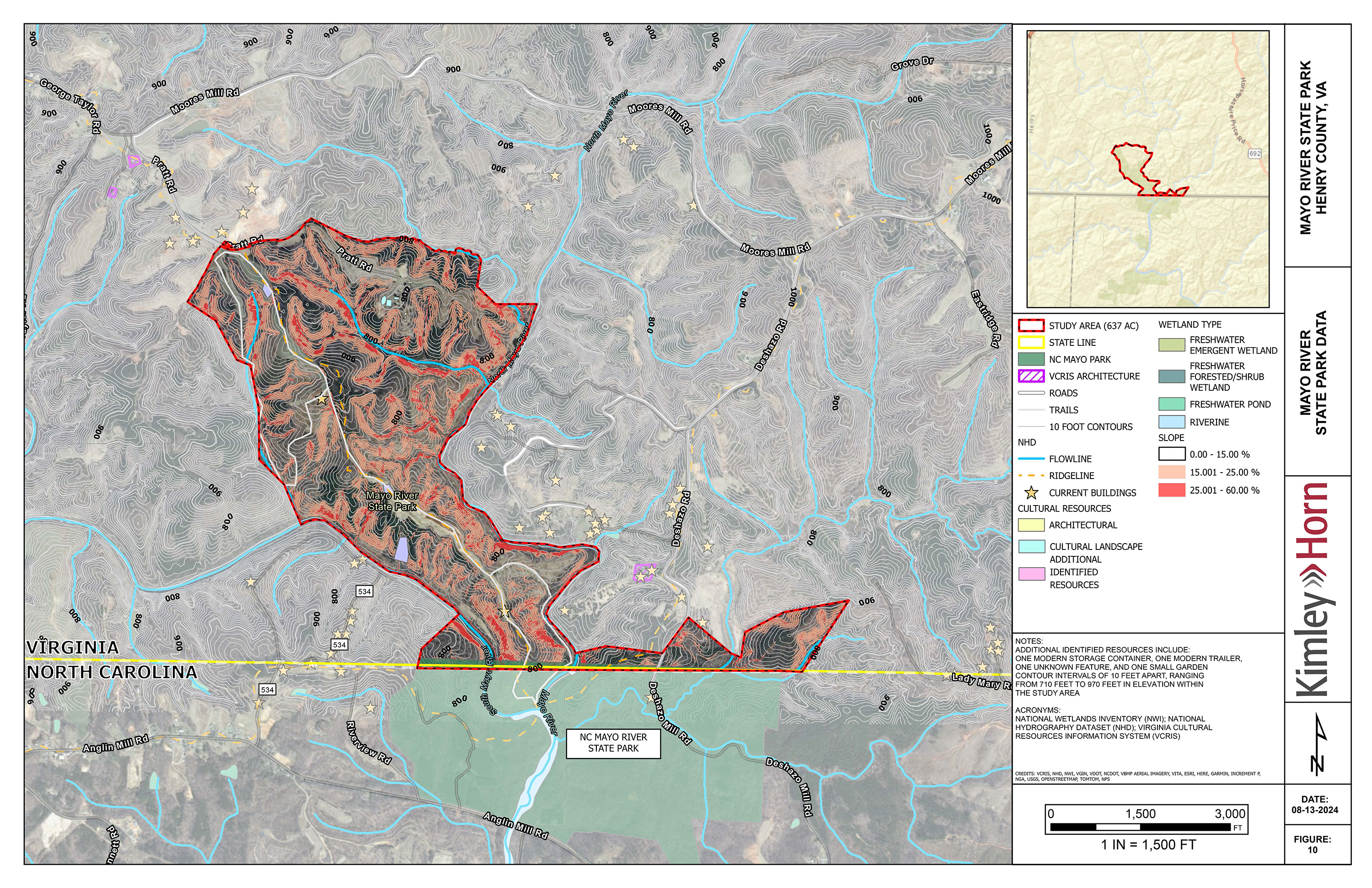

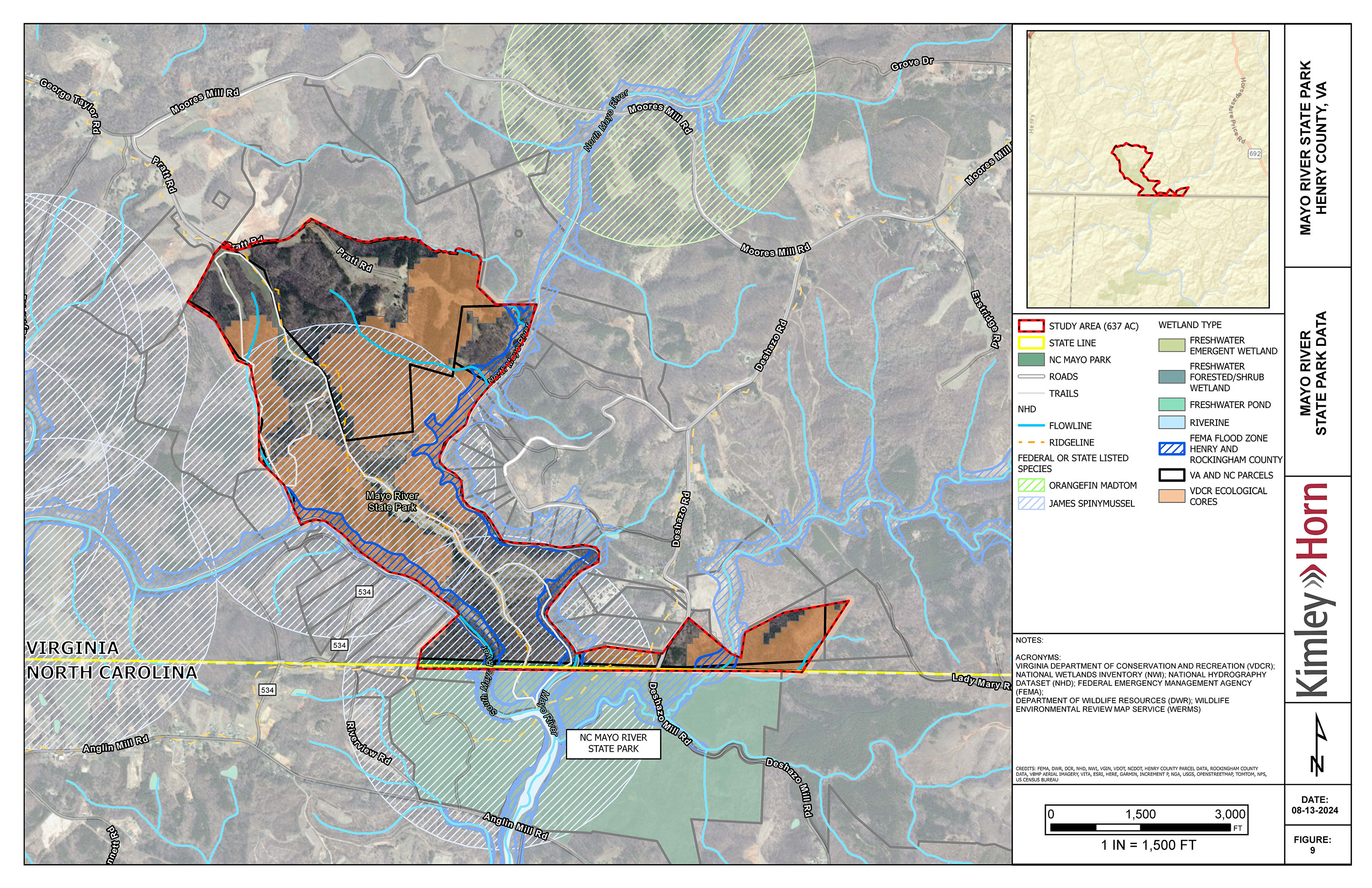

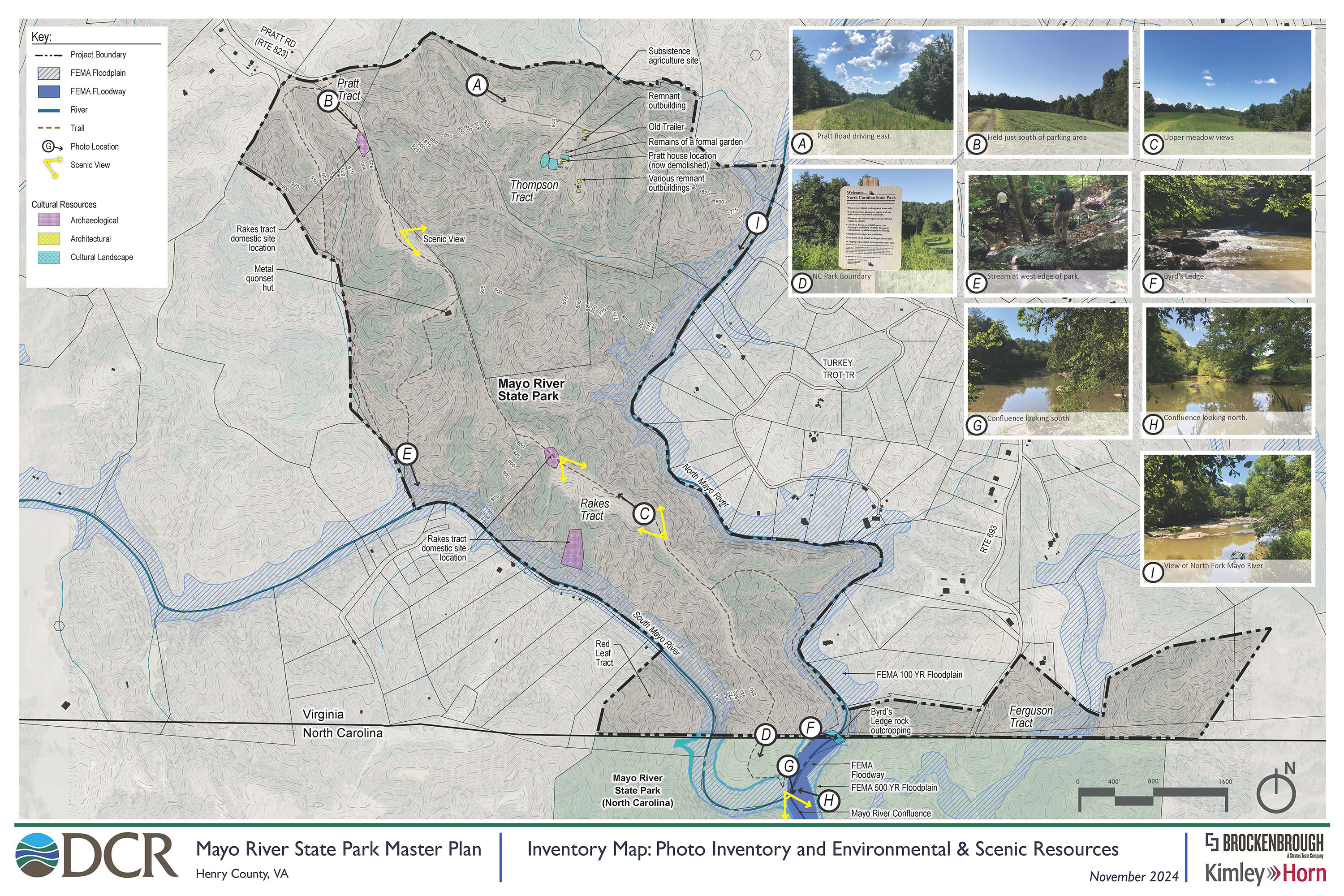

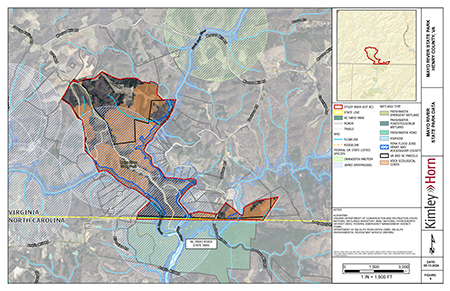

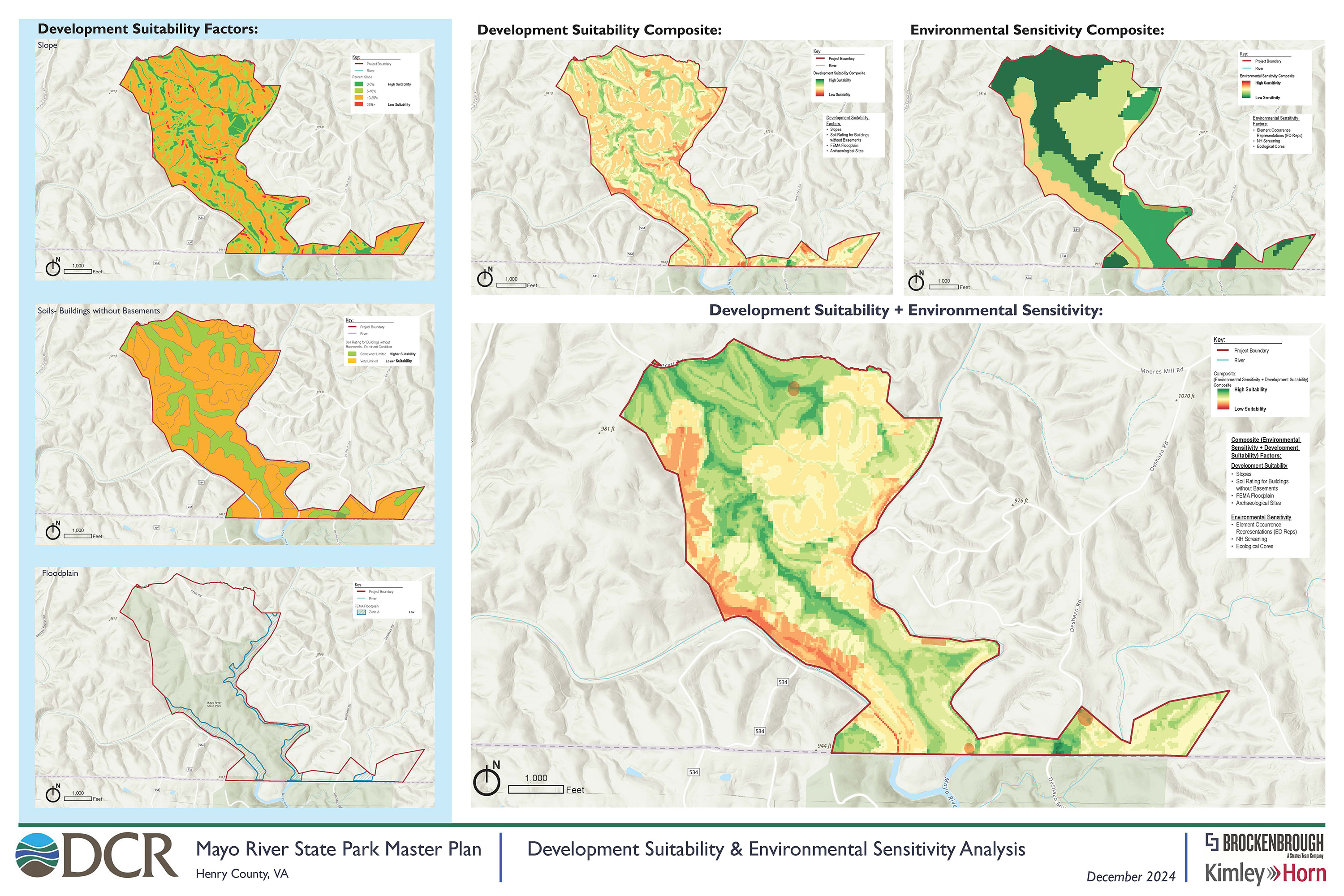

该总体规划符合《弗吉尼亚州法典》第10 . 1 - 200 . 1条的规定,该法典要求所有州立公园采用遵循特定标准的总体规划。这些标准包括关键阶段的公众和咨询委员会的意见;对现场现有的物质、自然、文化和历史资源的分析和绘图;公园基础设施、人员配备和运营的分阶段发展计划,以及相关成本和运营及维护需求。
该过程的最终结果将是一份由弗吉尼亚州立法机构批准的总体规划文件,该文件将用于指导梅奥河州立公园未来30年的发展。总体规划文件将包括公园目的说明和目标、包含开发地点的场地响应总体规划布局、游客体验计划、运营和维护计划、形式评估以及包含估计可能的建设和运营成本的分阶段实施计划。
社区参与和公众意见是州立公园总体规划过程的重要组成部分。公众将能够通过现场和虚拟会议、在线调查、公众评论期以及总体规划网站上的公开评论,在流程的关键阶段对梅奥河州立公园的设计和开发提供意见和反馈。
作为州法规要求的公众参与的一部分,已经成立了一个咨询委员会来负责梅奥河州立公园的规划过程。咨询委员会参与总体规划过程的每个阶段,召开三次会议,审查和分享有关公园目标、规划、场地设计和整体公园总体规划的想法。咨询委员会包括该地区主要组织和利益相关者的代表,涵盖广泛的观点并代表广大公众。这些组织包括县和州官员、旅游局、环保组织、公民组织、邻近土地所有者和土著人民。

会议记录可在此处找到。
The meeting presentation can be found here.

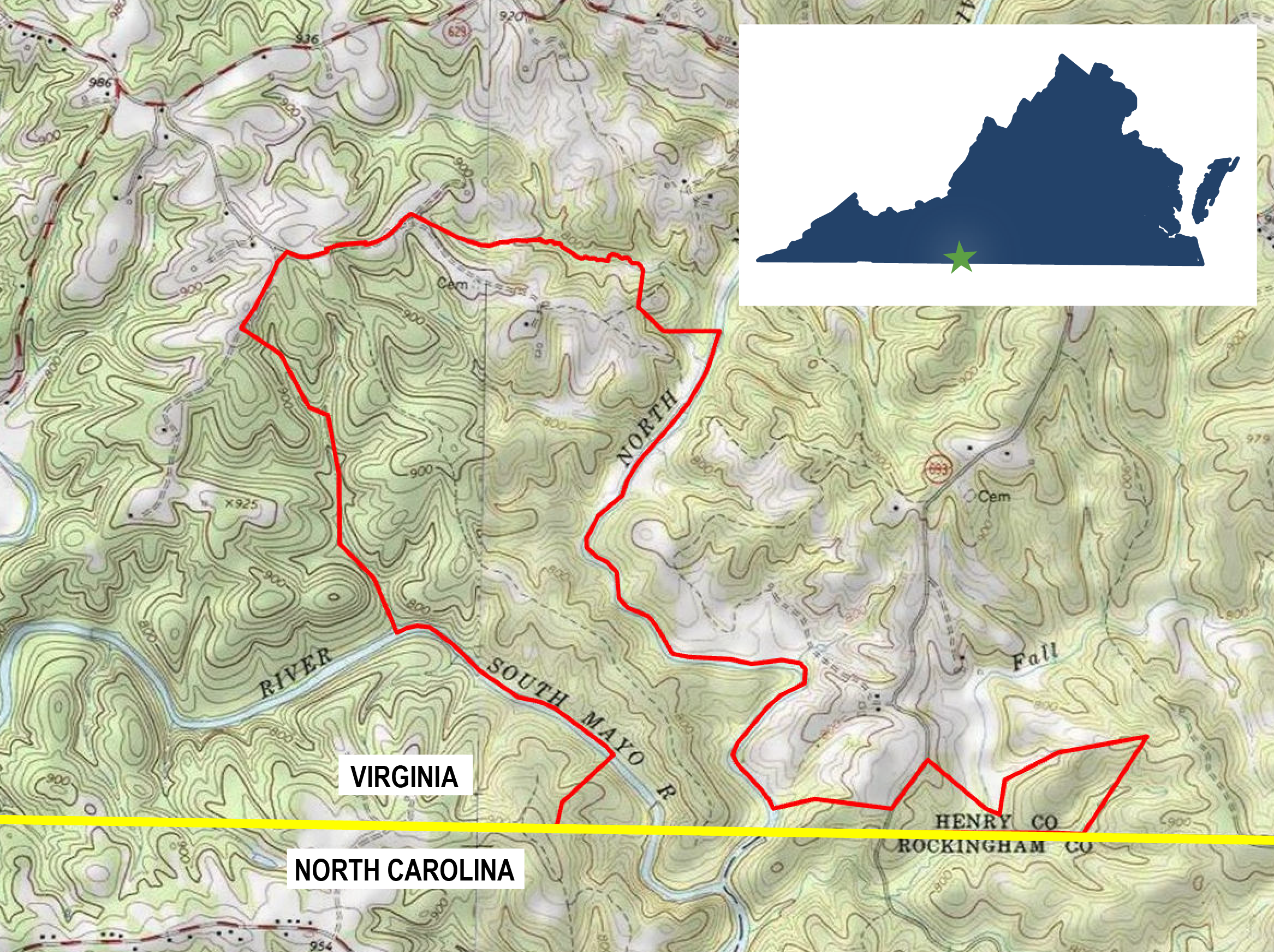

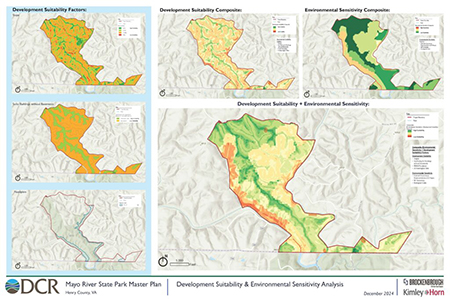

The overall master plan map can be found here.
A 30-day comment period is now available. Comments will be received by email and US Mail until April 13, 2026. Email us with your comments to PlanningResources@dcr.virginia.gov with “Mayo River SP Master Plan” in the subject line.
州立公园总体规划是州立公园及其自然、文化和历史资源的开发、利用和管理的指南。总体规划的目的是制定目标、目的和建议,以优先考虑新的、改进的和扩大的公园设施和服务。
在为新州立公园征用土地之后,或在对现有州立公园(价值 200 万美元或以上)进行尚未纳入该公园当前总体规划的重大改进之前,该计划必须至少每10年审查和更新一次。该计划建议并优先考虑未来30年内公园的改进措施。

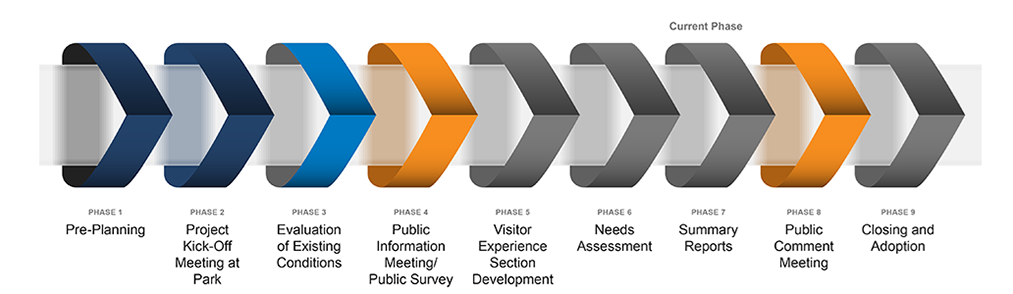

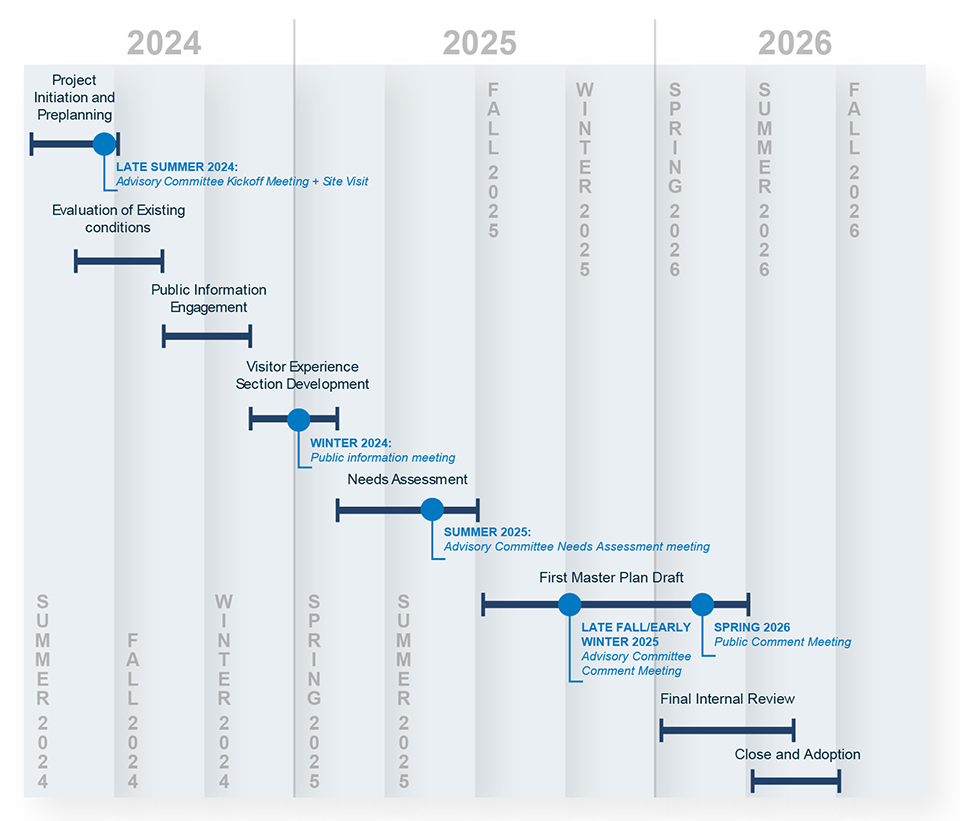

该过程通常需要大约24月,但如果是新公园,则可能需要更长时间。公众的作用是就公园的需求和游客的期望提供意见和见解,特别是通过参加公众会议(无论是亲自参加还是虚拟参加)和完成公众意见调查。
完成该调查大约需要10 - 15分钟。这些回应将用于确定游客体验的趋势,以便我们可以规划公园设施和人员配备水平,专注于维护活动,并定制运营以更好地满足公园用户的期望。
是的!弗吉尼亚州立公园的游客体验对于规划新建或扩建设施、增强解说性项目以及满足游客的休闲娱乐需求至关重要。总体规划将致力于满足游客的共同需求,正如我们收到的调查回复中所表达的那样。您的评论很重要!
拟议的改进需要专门的资金。总体规划中资本发展的资金须经大会拨款并经州长批准。此外,作为最近于2002举行的选民批准的债券公投的一部分,州议会可能授权发行用于州立公园收购和开发的一般责任债券。
完成公众意见调查,并根据调查要求提供评论来阐述您的回答。请向我们提供您对公园的真实评价,并提供您作为游客的体验的反馈。
请经常查看此页面以获取有关即将召开的公开会议的信息并监控总体规划的通过进展情况。
